Un Sueño de Cemento es el nombre con el que se inició el Proyecto de la Nueva Tribuna Las Heras, hace dos años. |
Allá por el mes de marzo de 2013 nació la idea de empezar a
darle forma a un viejo sueño muchas veces postergado, la construcción de una
tribuna de cemento sobre la franja lateral del estadio de San Telmo, donde desde el año 1957
se levantó la tribuna de madera de 96 metros por 22 escalones de altura. La mitad
de la misma había sido desmantelada en el año 1996 y le daba un aspecto de

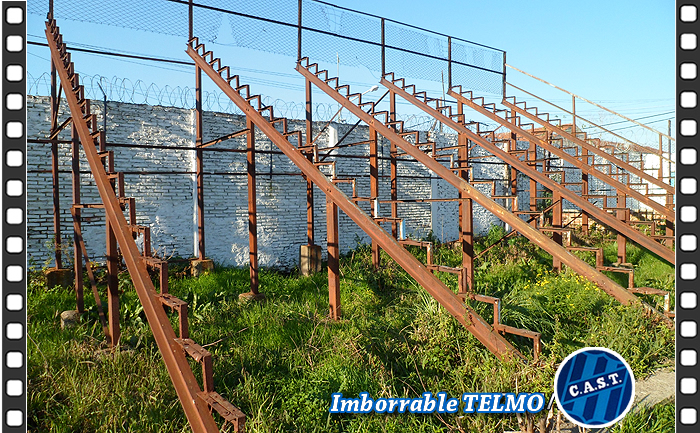

abandono y deterioro al estadio ya que lucían en soledad sus desgastados
hierros oxidados sin tablones y sin posibilidades de recuperación. Además, la
vieja tribuna visitante (50
metros) tenía sus tablones en estado irrecuperable y los
organismos de seguridad ya no la iban a volver a habilitar porque no se puede jugar más, en Provincia, con tribunas de madera.
|

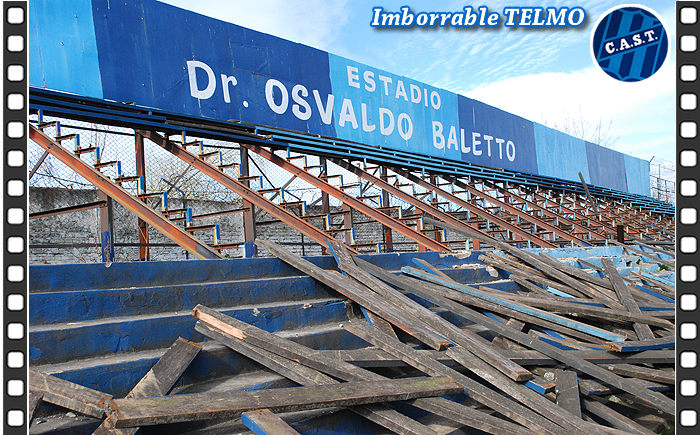

Las viejas vigas oxidadas por el paso del tiempo. El aspecto de la antigua Tribuna Las Heras desde 1996. |
Allí nació un grupo de trabajo desinteresado en cargos políticos ni dirigenciales, dispuestos a estudiar distintas alternativas que le den forma al sueño de la nueva
tribuna y lo más importante, la forma de generar recursos propios para
financiar esta obra, de proporciones mayúsculas, para la actualidad del Club,
pero de imperiosa necesidad para dar el salto que necesita el estadio y
adecuarse a la realidad del fútbol argentino en cuanto a seguridad, comodidad y
capacidad para una Institución de 111 años de vida, y ayudar a estar preparados para, en
el caso de lograrse el ansiado ascenso, contar con un estadio a la medida de la Primera “B” y por qué no, de divisiones superiores.
Por una cuestión de formalidad se llamó "Subcomisión de Trabajo Nueva
Tribuna Las Heras", y conjuntamente con el área de Obras y Planificación del Municipio de
Avellaneda se empezó a trabajar fuertemente para desarrollar y pulir la idea inicial.
Luego de varias modificaciones que se trabajaron sobre el
proyecto original (que era muy inferior al que se está ejecutando), se acordó
que la Nueva Tribuna
Las Heras tendrá, en su primera etapa, un largo de 50 metros por 26
escalones de altura, centrada, con una capacidad de 3000 espectadores.
CRONOLOGÍA DE DOS
AÑOS DE TRABAJO
Intentando hacer un resumen cronológico, balance del trabajo
en este período formal, conviene aclarar que los trabajos empezaron desde el
mismo momento en que se contactó a empresas de desguace y demoliciones, interesadas
en el desarme de la antigua tribuna.
|
De todas las empresas de demoliciones contactadas, sólo una se hizo presente en la Isla. Aquí tomando medidas. |
- El 23 de julio de 2013 se realizó la
1º Reunión entre la
Subcomisión y el Intendente Ing. Jorge Ferraresi en la
que se expone la idea y la necesidad de contar con una nueva tribuna que
permita recuperar parte de la capacidad histórica del estadio. Se estipula
la creación de la
Subcomisión para comenzar a recaudar fondos para la obra
mientras se empiezan a estudiar diversas alternativas.
- Se
obtiene el primer contacto con SHAP, solicitando presupuesto por una tribuna.
- En
el mes de Agosto de 2013, se
invitó a participar a distintas empresas dedicadas a demoliciones y
desguaces, para que se presenten en el estadio y se interesen por la tarea
de desmantelar las antiguas estructuras de hierro.
- El 17 de octubre de 2013 se realizó
la 2º Reunión entre la
Subcomisión, el Intendente Ferraresi y Secretario de
Obras Públicas de Avellaneda, Ing. Ariel Lambezat, donde se informa el
inicio del corte de la vieja tribuna y la creación de “Telmomanía” como
forma inicial de recaudar fondos, conjuntamente con una serie de eventos
(partidos y asado entre hinchas y socios en la cancha, torneos de truco,
pizza libre, torneo de penales, futbol tenis, camisetas especiales para
clásicos, etc.).
- Entre
los meses de Octubre y Diciembre de
2013, La empresa “Reynaldo Demoliciones” realizó el desguace completo
de todas las vigas de hierro, chapones de respaldo y tablones de madera.
Trabajaron 10 operarios cortando y retirando todo, conjuntamente con
varios fletes. Este trabajo no le generó ningún gasto al Club.
|

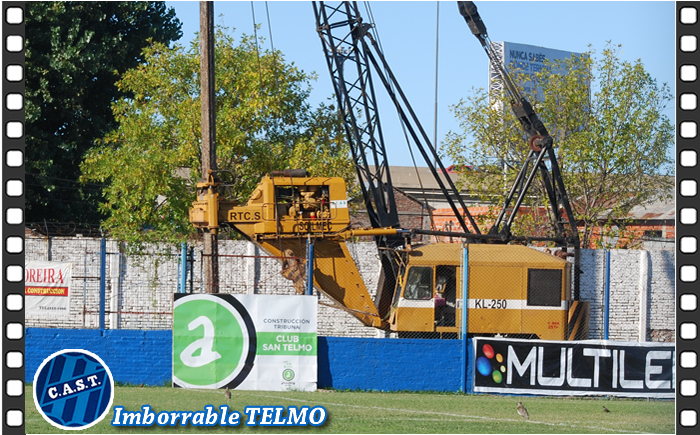

Octubre 2013: se inicia el desmonte de los viejos tablones de la ex tribuna visitante. |
|
Noviembre 2013: avance del desguace de la vieja tribuna. |
|

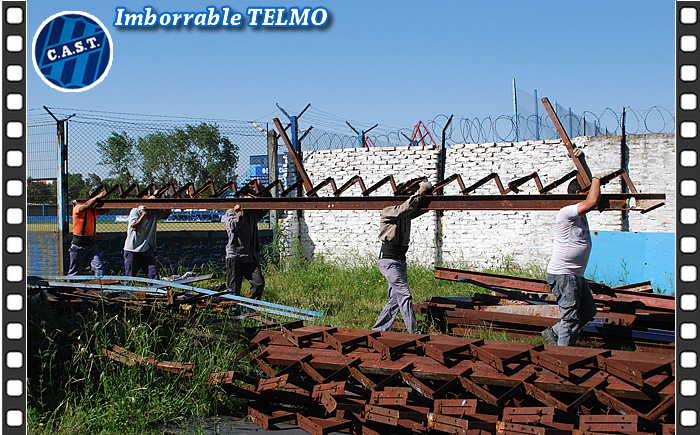

Diciembre 2013: las vigas son retiradas a mano por el personal de la empresa de demoliciones. |
- En Marzo de 2014, maquinarias de la Municipalidad
de Avellaneda procedieron a retirar todos los escombros que se habían
generado de la demolición de los viejos 9 escalones de cemento que tenía
la antigua tribuna visitante.
- En Abril de 2014 se procedió a hacer
el frezado sobre el terreno de la franja donde se levantaba la vieja
tribuna. Se colocó una capa de asfalto para darle prolijidad al sector.
|
Abril 2014: varios camiones llegan para darle prolijidad al terreno y quitar escombros. |
- El 10 de abril de 2014, en el
programa radial “Planeta Telmo”, el Ing. Lambezat anuncia oficialmente el
apoyo del municipio para la realización de la obra.
- El 16 de Julio de 2014 se realizó la
3º Reunión entre la
Subcomisión y la Intendencia de Avellaneda, tras la cual se
estipuló fecha para una gran cena recaudatoria en la Sede de la calle Perú,
invitando a decenas de Empresas constructoras de la zona de Avellaneda. Se
informa que se obtuvo el permiso de la CD para comercializar en forma exclusiva la
indumentaria oficial del Club y su utilidad forme parte de los ingresos
destinados a la futura obra. Se acuerda con la firma Il´ Ossso Sports la
confección de la indumentaria.
- El 20 de agosto de 2014, se realizó
una Cena en los salones principales de la Sede, donde asistieron la cúpula de la Intendencia de
Avellaneda y los máximos dirigentes de AFA, destacándose la presencia del
Presidente Luis Segura. Se contrató un servicio de catering de primer
nivel para la ocasión. Esta cena generó un ingreso de $ 100.000 que fueron
depositados en la cuenta de ahorro Fondos Pro Tribuna de Cemento.
|
20 de Agosto 2014: la Sede fue testigo de una gran Cena, con el Ing. Ferraresi y la cúpula de AFA. |
- El 3 de septiembre de 2014 se realizó
la 4º Reunión entre la
Subcomisión con autoridades del Municipio de Avellaneda
a la que fue invitado el representante legal de SHAP S.A. (Sociedad Anónima de Hormigón Pretensado), empresa
que se adjudicó la obra por ser la de mejor oferta entre las invitadas.
- El 15 de septiembre de 2014 se
procedió a realizar el trabajo de Estudio
de Suelos, cuyos resultados indicarán la profundidad en la que se
deberán realizar los pilotes (fundaciones) para sostener la futura
tribuna.
|
El 15 de septiembre 2014: se realizó el esperado Estudio de Suelos, indispensable para proyectar la obra. |
- El 15 de octubre de 2014 se obtienen
los resultados del Estudio de Suelos y la Dirección de Obra
comienza a trabajar en la planificación de la futura tribuna conjuntamente
con la empresa SHAP S.A. y la Pilotera
ECAS (Empresa Constructora Argentina S.A.).
- El 2 de Febrero de 2015, se coloca el
cartel de Inicio de Obra en el Estadio Ovaldo Baletto. Se hace presente el
Intendente Ferraresi y el Gobernador Daniel Scioli. Maquinarias vuelven a
realizar limpieza del terreno y de realiza la primera excavación a modo de
prueba. Ese día, además, se reinaugura el hermano Club 3 de Febrero.
- El 12 de marzo de 2015, la Pilotera ECAS
de Avellaneda, se instala en el Estadio y comienzan a llegar las
maquinarias, grúas, grupo electrógeno, bombas extractoras, bentonita y los
hierros para dar inicio a la etapa de fundaciones de la Tribuna.
- El 20 de marzo de 2015, se empiezan a
soldar las estructuras circulares que serán insertadas a 20 metros de
profundidad rellenas de hormigón armado, según resultados de Estudio de
Suelos.
- El 30 de marzo de 2015 fue un día
histórico: se inyectó el primer cilindro a 20 metros de
profundidad, siendo rellenado por 8 metros cúbicos
de hormigón.
- El 14 de Abril de 2015, integrantes
de la Subcmisión Nueva Tribuna fueron invitados por SHAP (Planta Pilar) a presenciar la elaboración de una de las partidas de los futuros escalones de
la tribuna.
- El 14 de mayo de 2015, se inyectó el
último de los 24 cilindros a 20 metros de profundidad.
|

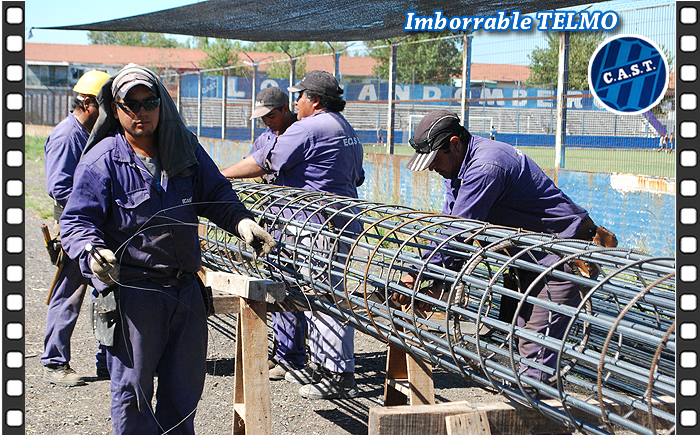

Marzo 2014: los trabajadores de ECAS inician la soldadura de las estructuras que irán bajo tierra. |
|
Así son las estructuras que fueron inyectadas a 20 metros de profundidad sobre la franja de la calle Las Heras. |
|
La grúa sostiene la enorme púa que fue la que realizó las perforaciones. |
|
Imagen de la bajada de hormigón que se repitió 24 veces. En ese suelo se debió trabajar. |
|
En la visita a SHAP (Pilar), se pudo apreciar el ejemplo de los escalones de hormigón. |
- Durante
el mes de Junio de 2015, unos
40 camiones retiraron todo el material de relleno que fue extraído bajo
tierra para la colocación de las estructuras circulares. Las máquinas
procedieron al alisado del suelo y actualmente se está rellenando la zona
con camiones de tosca.
- El
jueves 2 de Julio de 2015, la Dirección de Obra
presenció el estado de lo realizado hasta el momento y comenzó la etapa de
encadenados, uniendo sobre la superficie los 24 pilotes ya terminados.
Actualmente se están soldando nuevas estructuras de hierro que servirán
para los encadenados.
- Una
vez finalizada la etapa de encadenados, llegará el tiempo de las columnas.
|
Actulamente se están soldando las estructuras que servirán para hacer los encadenados. |
|
Vista actual del terreno. Se está rellenando de tosca. Contra la pared se ven los pilotes terminados. |
Está claro que todo lo realizado
hasta aquí (fundaciones tribuna), conforma la “parte que no se ve”, porque todo está bajo la superficie, pero
esta parte no visible es de vital importancia porque es el trabajo que servirá
para luego sí, ir para arriba y poder ver cristalizada la obra.
Es bueno remarcar que se está
trabajando en un suelo muy complicado,
que está compuesto por tierra que fue extraída del riachuelo en la década del
´50, y por ello se debió ir a tantos metros de profundidad para hacer las
excavaciones.

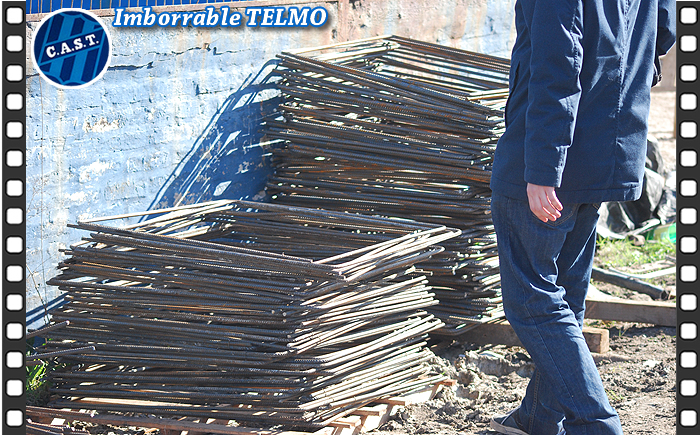

Todas las perforaciones (24) y la inyección de sus estructuras
circulares, fueron rellenadas por un total de 192
metros
cúbicos de
hormigón de primer nivel.. Solamente de bajada de hormigón hubo un costo
aproximado de $ 170.000, número informativo como para tener una noción de la
magnitud de lo que se esta haciendo, esto sin contar hierro, maquinarias
puestas a disposición y horas hombre.
El próximo paso es realizar el encadenado, uniendo los 24 pilotes bajo
tierra. Las 8 columnas traseras (al nivel del paredón sobre la calle) y las 8
columnas delanteras (sobre el pasillo) se levantarán “in situ”, es decir que se
harán en el lugar con encofrado y relleno de hormigón.
SHAP proveerá de las Vigas Zancas
(donde se apoyarán los escalones), los parapetos de cierre trasero de 2,50 metros de altura y
los de cierre lateral (un metro de
altura).
La tribuna será, en esta etapa,
de 50 metros,
centrada. Se levantarán 8 columnas que compondrán 7 módulos de 7,14 metros cada uno, por
26 escalones de altura cada uno. En total se colocarán 182 escalones de
hormigón.
|
Esta es una copia del plano definitivo de la tribuna. |
Mientras tanto, la Subcomisión continúa trabajando en la
generación de recursos que permitan llegar a los $ 500.000,00 (quinientos mil
pesos) que es el compromiso fijado. Para ello la venta de indumentaria oficial
del club y los puestos de venta de mercadería en el estadio son la principal
fuente de ingresos genuinos para cumplir con este sueño.
Hay varias socios abocados de
lleno a este objetivo, que desde hace dos años vienen trabajando
silenciosamente generando recursos. En su momento, también se hará un informe
con todo el movimiento hasta aquí, desde los partidos entre hinchas en el
estadio, la creación del “Telmomanía” y otros. Este camino, claro está, no está excento de inconvenientes, pero las ganas y el empuje puesto de manifiesto, permite seguir con la meta fija en el objetivo trazado.
A la brevedad se pondrá a
disposición una Rifa cuyo premio será una hermosa bicicleta último modelo, donación
de un socio del Club, lo que genere la rifa, irá destinado a los fondos Nueva
Tribuna.
El informe continuará una vez que
se vayan cumpliendo los objetivos trazados.
